Gráfico Velocity SCRUM Planilha Excel
Especialista em Excel

Neste artigo você aprenderá como criar um gráfico velocity SCRUM em uma planilha Excel.
O que é Gráfico Velocity?
SCRUM é uma metodologia de execução de projetos criada com a proposta de executar projetos complexos em um tempo menor e com menor recursos.
Este método se resume em dividir os projetos em sprints que serão ciclos curtos de até duas semanas com um determinado número de atividades e uma entrega utilizável e testável ao final do ciclo.
Cata uma das tarefas são tem uma quantidade de pontos, estes pontos se referem a complexidade da tarefa e estão diretamente ligadas com a capacidade da equipe.
O gráfico velocity tem por finalidade permitir que o gerente de projetos possa acompanhar e mensurar a capacidade que o time do projeto consegue entregar a cada ciclo ou sprint.

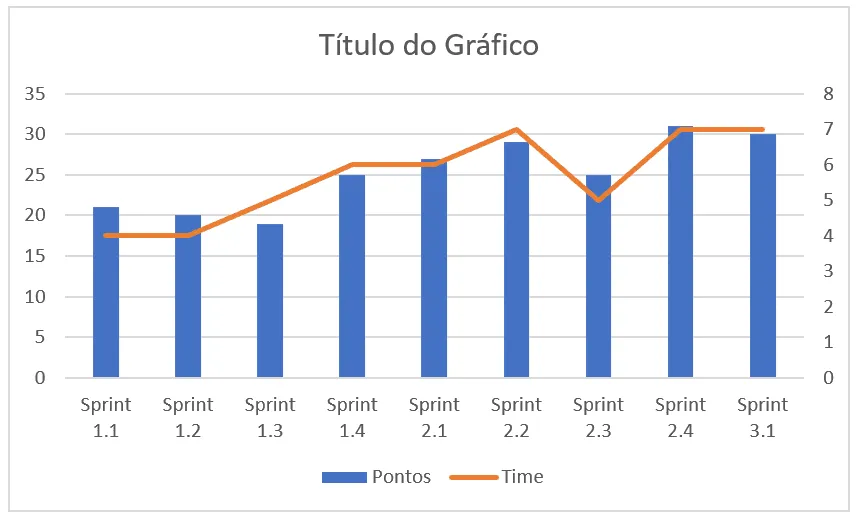

O gráfico Velocity tem a seguinte aparência:

No gráfico temos no eixo X os Sprints e nos eixos Y esquerdo e direito, os Pontos e a quantidade de membros da Equipe respectivamente.
Analisamos então no gráfico de barras a quantidade de pontos que foram realizados pela equipe no ciclo e no gráfico de linha a quantidade de membros da equipe naquele Sprint.
A ideia é ajudar a ter um melhor acompanhamento da produção das equipes e também ter outros indicadores como a média de pontos, pontos do último sprint, maior quantidade de pontos de um sprint e menor quantidade de pontos de um sprint.
Como criar um gráfico Velocity no Excel?
Siga o passo-a-passo abaixo para criar um gráfico Velocity Scrum no Excel.

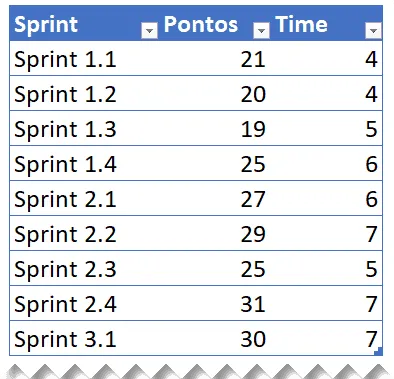

- Crie uma tabela com os seguintes campos:
- Sprint: Nome do sprint, por exemplo Sprint 1.2
- Pontos: Quantidade de pontos realizadas no Sprint
- Time: Quantidade de membros no sprint

- Selecione a sua lista de dados e converta em tabela, assim novos itens serão automaticamente levados ao gráfico. Pressione ALT+T+A para converter em tabela a lista de dados.
- Clique sobre sua tabela e na guia Tabela de Design mude o nome da tabela para tVelocity para ter uma melhor organização

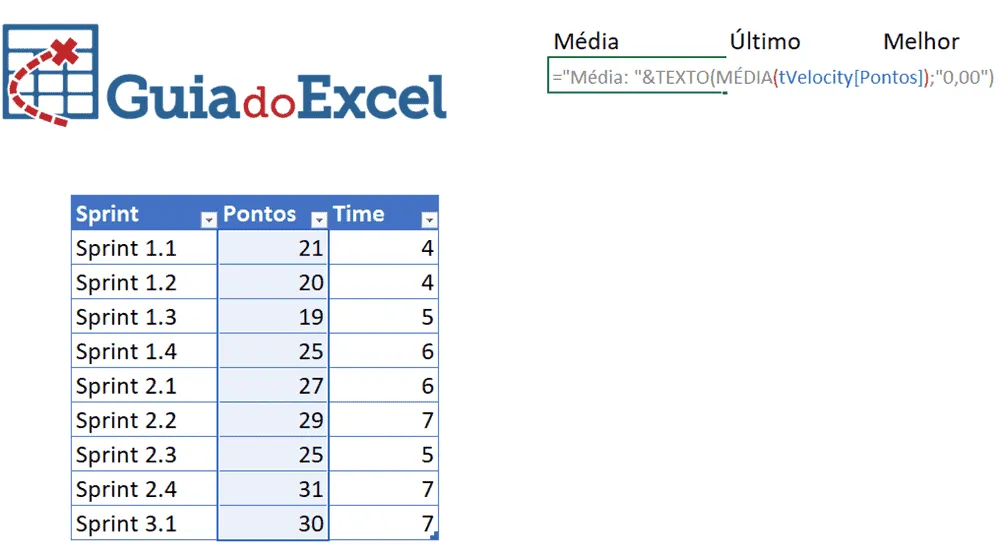

- Em outras células faça um resumo dos dados usando as seguintes fórmulas:
- Média: ="Média: "&TEXTO(MÉDIA(tVelocity[Pontos]);"0,00")
- Último: ="Último: "&TEXTO(DESLOC(C7;CONT.VALORES(tVelocity[Pontos]);0);"0,00")
- Melhor: ="Melhor: "&TEXTO(MÁXIMO(tVelocity[Pontos]);"0,00")
- Pior: ="Pior: "&TEXTO(MÍNIMO(tVelocity[Pontos]);"0,00")
- Estas fórmulas fazem a concatenação do texto Média, Último, Melhor ou Pior com o valor das fórmulas que retornam estas informações da sua tabela. Elas serão utilizadas no seu gráfico.

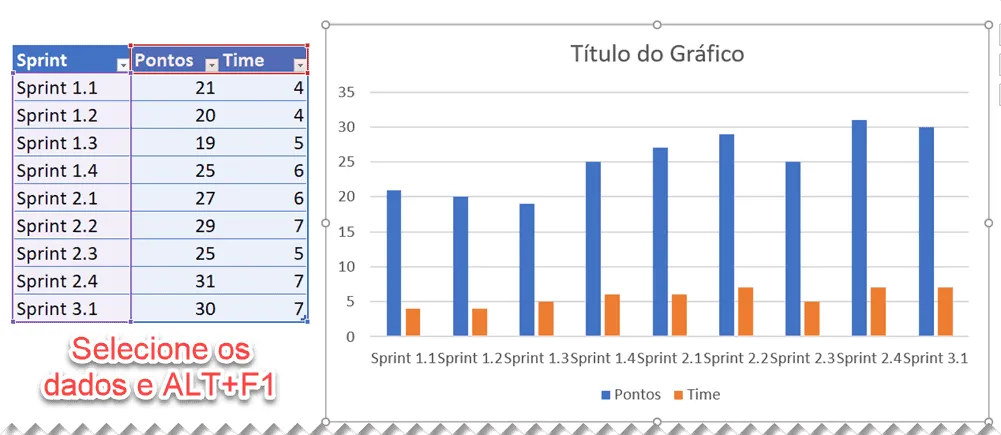

- Selecione a tabela e pressione as teclas de atalho ALT+F1 para criar um gráfico na sua planilha.

- Veja que o gráfico foi criado conforme acima, vamos agora formatá-lo.

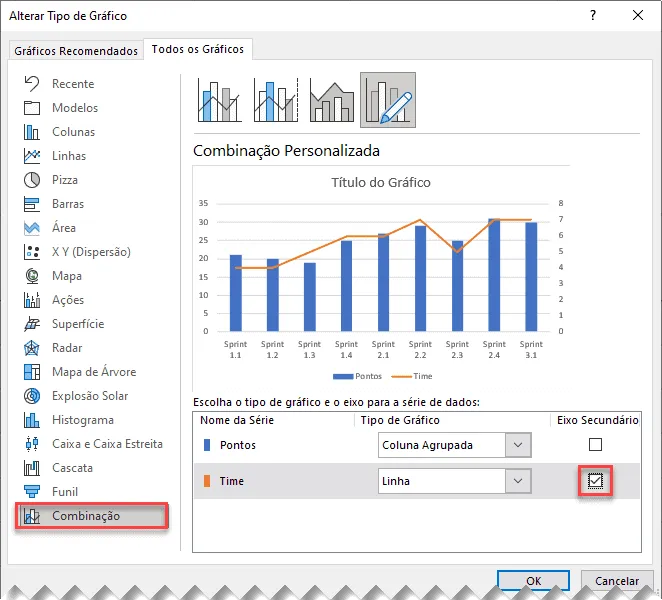

- Clique com o botão direito sobre o gráfico e selecione a opção Alterar Tipo de Gráfico...

- Nas opções clique em Combinação e altere o tipo de gráfico do Time para Linha.

- O resultado é o gráfico abaixo aonde temos o eixo Y da esquerda com a quantidade de pontos realizados no Sprint e no eixo Y da direita do gráfico velocity temos a quantidade de membros do time. A primeira se refere ao gráfico de barras e o segundo ao gráfico de linhas.

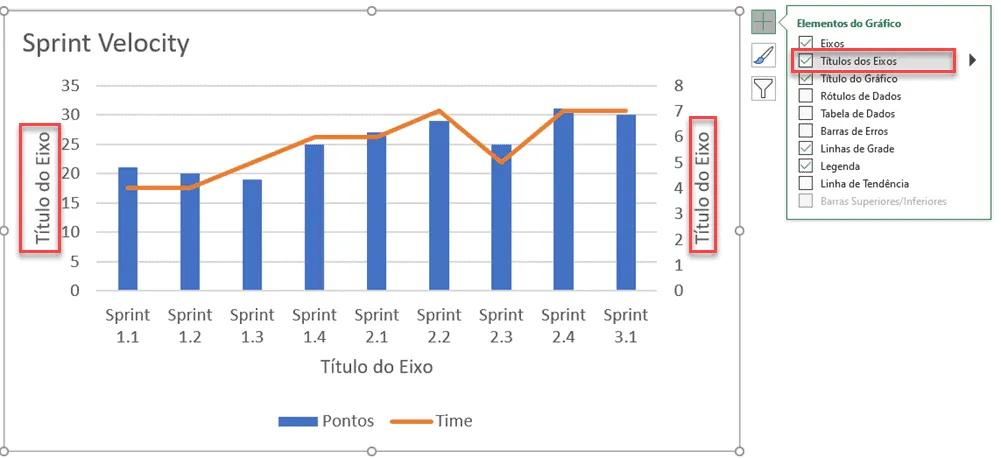

- Clique sobre o gráfico e no botão de formatação com o símbolo + que aparece no canto superior esquerdo marque a opção Títulos dos Eixos.

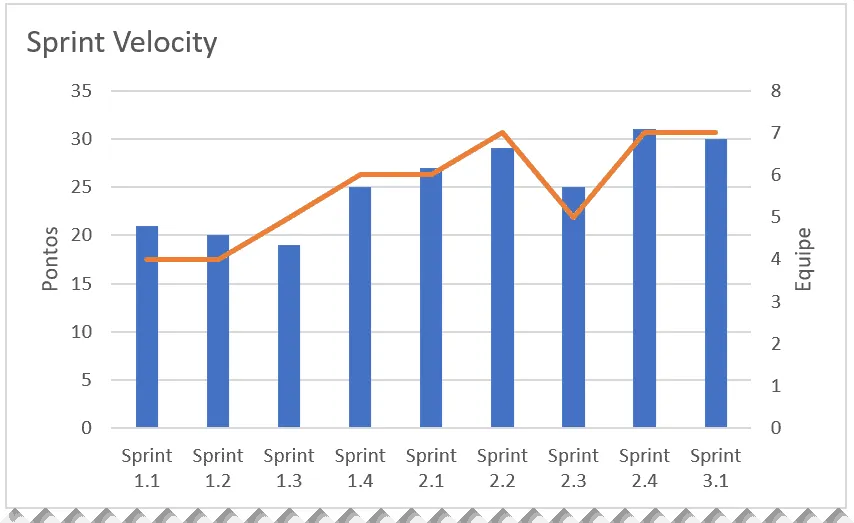

Altere os nomes dos Eixos Y e apague os eixos e legendas selecionando e pressionando a tecla delete.

- Agora iremos incluir os indicadores no gráfico.
- Para isso clique na guia Inserir->Formas->Caixa de texto

- Clique sobre a borda da forma e na barra de fórmulas selecione o cálculo da primeira fórmula

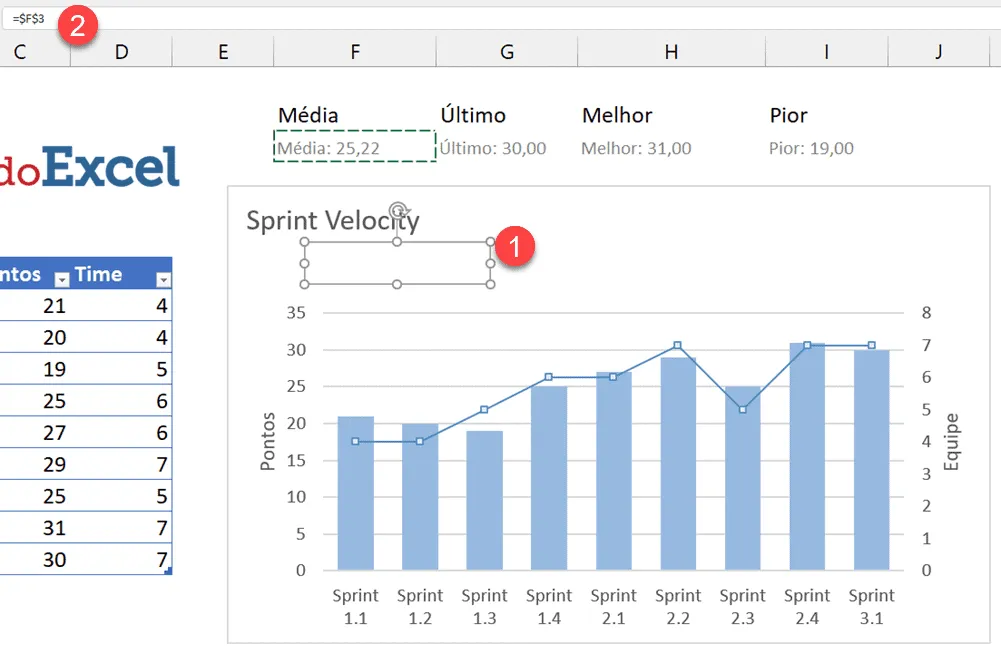

- Deve ser clicado como acima para funcionar, primeiro no 1, clicar na borda da caixa de texto, em seguida 2, clicar na fórmula ou digitar na barra de fórmula.

- O resultado é como acima, e qualquer alteração dos dados no gráfico mudarão não só a fórmula mas também este card no gráfico velocity automaticamente.

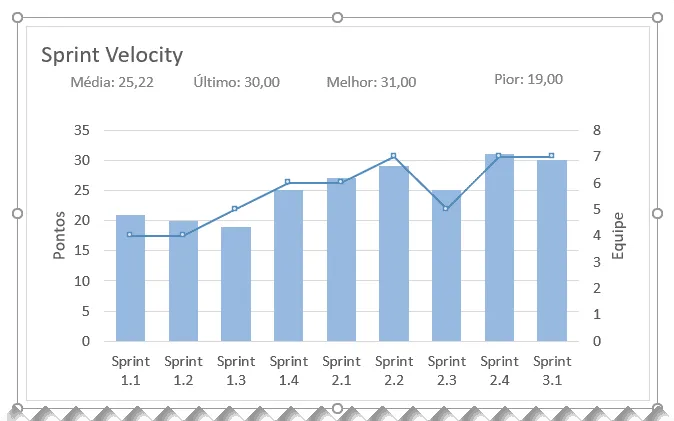

- Repita a operação para todos os demais indicadores e posicione no gráfico velocity scrum acima dele conforme a imagem.

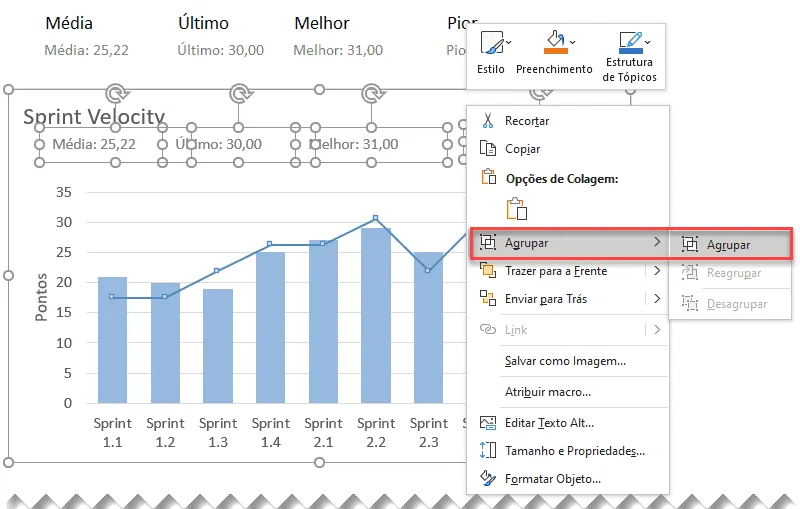

- Clique sobre todas as caixas de texto e sobre o gráfico e clique com o botão direito e selecione a opção Agrupar->Agrupar conforme abaixo. Desta forma ao movimentar o gráfico as caixas de texto com os cards acompanharão o gráfico.

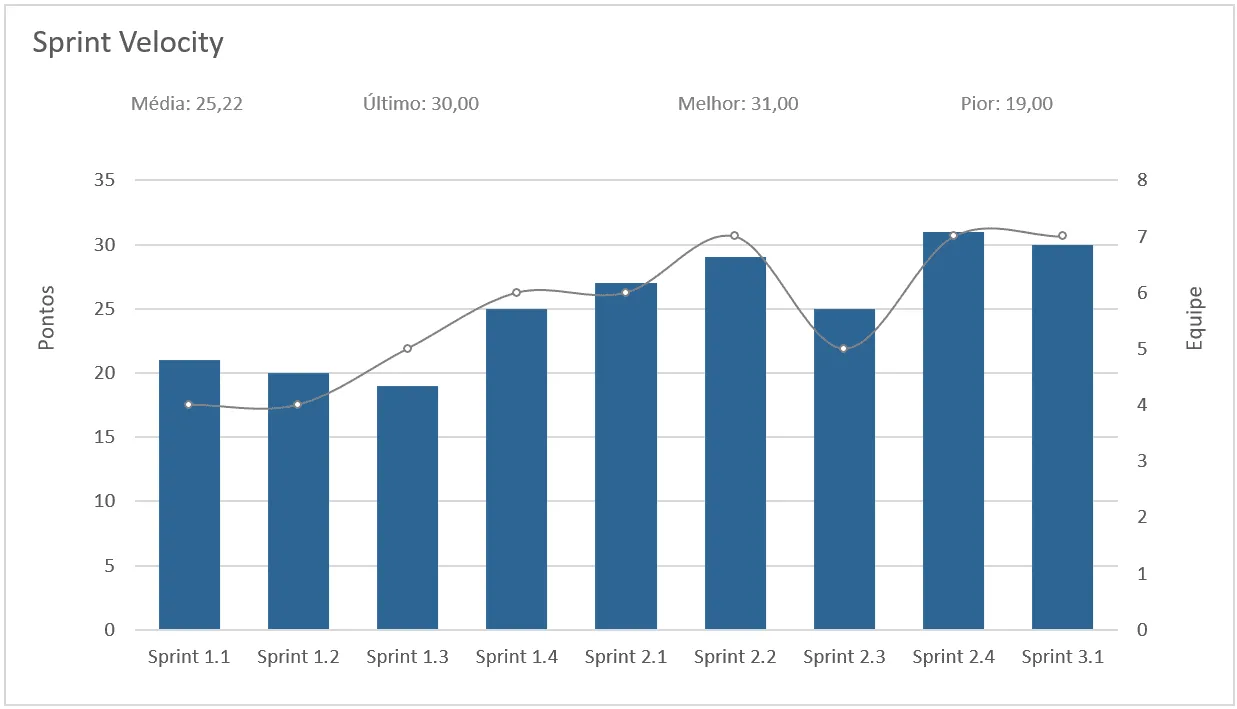

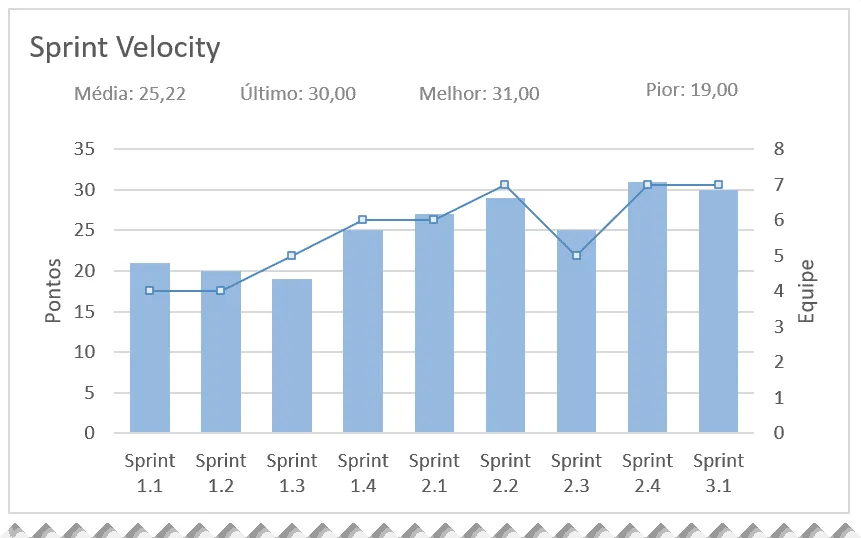

- E por fim temos o gráfico velocity SCRUM com a aparência abaixo no Excel.

Download da Planilha do Gráfico Velocity
Realize o download dos arquivos texto do download de Exemplo deste artigo neste botão abaixo. Basta se inscrever na nossa newsletter gratuita para o download automático.
Planilha de controle de apontamentos e atividades Excel
Como controlar as atividades da sua equipe? Esta planilha de gerenciamento de apontamentos e atividades em Excel permite que você tenha uma visão clara das atividades da equipe em qualquer momento com o quadro Kanban e consiga realizar o gerenciamento das atividades com os relatórios.

Conheça detalhes deste sistema de gerenciamento de projetos aqui:
Principais recursos
Confira o que este material oferece para você.
Perguntas frequentes
O material é realmente gratuito?
Sim. O acesso é gratuito e não exige cadastro.
Preciso ter o Excel instalado?
Recomendamos o Excel 2013 ou superior para todos os recursos.
Como faço para receber atualizações?
As atualizações são automáticas dentro da própria planilha.
Funciona no Excel do Mac?
Sim, funciona no Excel para Windows e para Mac.
Funciona no celular?
É possível visualizar no app do Excel; a edição completa é no computador.
